①青森市安田近野デイサービス施設工事現場です。

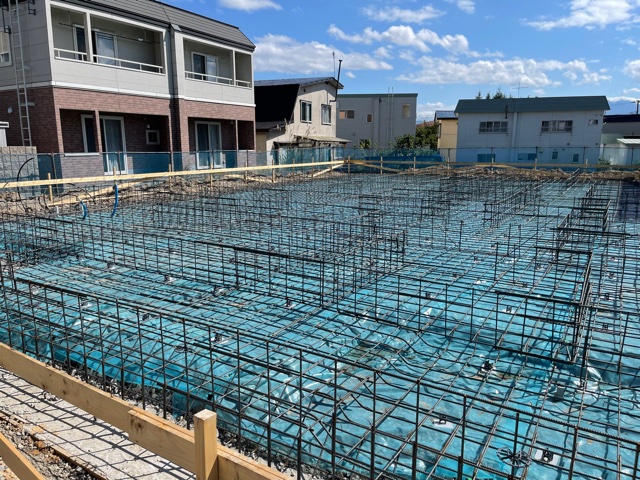

9月中旬から始まりました基礎工事、基礎はベタ基礎です。一面に鉄筋を組むのですが、その前に
根堀りをして整地しています。防止シートも敷いて湿気対策いたします。
②9月中旬から始まりました基礎工事、基礎はベタ基礎です。一面に鉄筋を組む作業です。
色々な基礎工事現場をみますが、大体は布基礎です、土台がのる場所に基礎があるタイプです。
鉄筋とメッシュでコンクリート打設します。
布基礎も弱くありませんが、長期的にみてベタ基礎の方が安心します。この鉄筋量が半端ないです
③9月中旬から始まりました基礎工事、基礎はベタ基礎です。ベース鉄筋組と
立ち上がり型枠組立が終了しましたので土間コンクリート打設工事となりました。
人数を入れているので、基礎作業が早く、天候にも恵まれて工事が工程通り進んでいます。
④青森市安田近野地区で工事中の現場です。
基礎型枠解体工事で終了しました。これからポーチなどコンクリート打設工事があります。
⑤基礎工事終わり、いよいよ大工工事がはじまりました。
まずは土台敷きです、規模が大きいので苦労していますが順調に進んでいます。
ウッドショックで木材の手配、納入が心配でしたが、無事に入ってきました。
木材業者の方には感謝ですね。ありがたい
⑥土台敷きも完了しました。10月26日から1階から柱建て、27日からは大工増員
大型重機を使い、本格的な大工工事がはじまります。
安全第1で工事を進めていきます。
協力業者会で、新たな現場ルールをつくり、工事を進めます。
⑦10月27日かた建て方がはじまり、忙しい時期ではありますが応援の大工さんにも
サポートいただき順調に進んでいます。
秋の天候も変わりやすく、急な雨の多くなりました。まずは外回りを囲って
内部に雨が侵入しないようにします。
⑧大工工事も順調に進んでいます。
コロナ禍で納期が遅れています、サッシも無事に納入、取付工事も完了しています。
防湿シート、通気胴縁と施工も進んでいます、サイディング工事も出来そうですね。
屋根のルーフィングも貼り終えています。板金工事もそろそろはじまります。
⑨
大工工事も工程通り進んでいます。サッシ取付、気密シートなど貼り終えました。
室内に雨が入ってきません。玄関周りはまだですが、着々と進んでいます。時期的に大工さんが
忙しい時期に、サポートにきていただいている職人さんに感謝ですありがたいですね。
⑩屋根にもルーフィングが貼られています。雨から木材を守ってくれます。板金業者の方も冬前に
かなり忙しいそうです・・・青森市内は雪が降ってくる前に工事完了しなけれがなりません・・・
冬季間前に工事が殺到しています・・・昨年はコロナ禍で仕事も、動きも少なく・・・

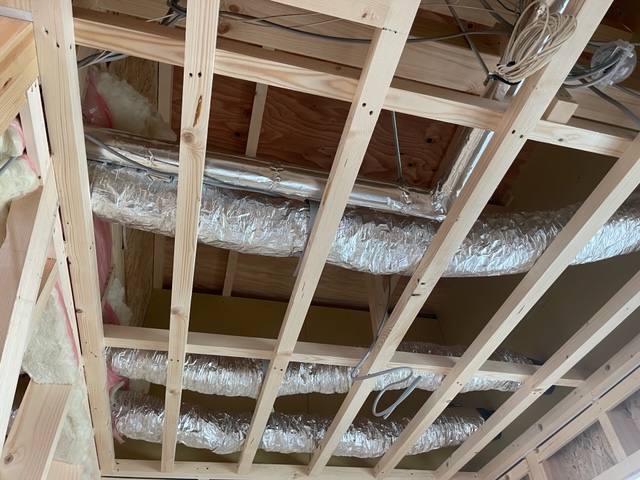

⑪内部工事も天井下地、電気配線、給排水工事、スプリンクラー工事なども着々と進んでいます。
これから外周部に断熱材を入れていきます。
最終からはサイディング工事と外部も仕上がっていきます。
⑫天井吊りも終わっています。配線の本数が多く、スプリンクラーも
設置しています。
給排水工事も並行して行っています。
⑫ここ最近雨の日が続いていましたが、板金工業も無事に終了していました。
11月15日からはサイディング工事予定です。
外部工事が終わると、融雪工事になります。
まだまだ先は長いですが、もうすぐ雪も降ってきます。
⑬玄関工事(自動ドア枠設置工事)が行われています。ここは施設なので、人力引戸ではなく、
自動ドアが設置されます。
車椅子の方も楽に出入りできるようにしています。枠が大きいので多くのスタッフで工事しています。
⑭枠取付完了
11月13日(土)多くの方のお力で、枠取付施工が行われていました。
3ケ所取付ける個所がありました。
11月14日(日)朝現場確認にいきました、早いもので3ケ所工事が完了していました!
まだガラス(建具)は入っていませんでしたが、いい感じですね。
明日以降ガラスが入るとおもいます、防犯上安全になります。
⑮スプリンクラー工事、給排水工事、電気配線工事等
木工事と同時進行しています、設備工事(給排水、電気等)塞がれてしまう前に配管など
しなければなりません
換気配管、スプリンクラーの配管です。規模が大きいので配管も多いですね
電気配線も凄い太さになっています!
多く業者さんの頑張りで、完成に向けて工事が進められています。
ありがたいです。
⑯サイデング工事
外部では、サイデング工事が進められています。
時期的にサイデング工事が混んでいるそうですが・・・ありがたくも工事業者の方が来ていただき
作業がはじまりました
⑰内部では、大工工事も順調に進んでいます。
断熱工事(吹き込み)も行われています。大工工事で詰めるのではなく、吹き込み業者の方が
施工します
専用トラックで断熱材を送っています。ダクトに断熱材が流れています。
内部で、壁内に吹き込んでいます。断熱が垂れ下がらないように、パンパンに吹き込んでいます
地道な作業ですが、寒い青森市では断熱工事が大事ですね。
⑱大工工事も終盤となっています、忙しい時期ですが多くの大工さんに応援いただき
ここまで作業が進んでいます。
断熱工事工事が終わった個所から、石膏ボードをはっています、床はクッションフロアになります
天井も石膏ボードをはっています。
2階も順調に進んでいます。
2階はほぼ完了に近いですね。
これから塗装工事、クロス工事、衛生器具の取付などがはじまります。
⑲ユニットバス施工
ユニットバスも2ヶ所ありますが、1カ所設置完了、残りの個所もほぼ完了しています。
今後は特浴浴槽を設置します、これから仕上げに向けた工事がはじまります。
⑳サイデング工事完了
青森市内も11月25日・・・ついに町にも雪が降ってきました・・・寒い冬が続きます
本格的に降ってくる前に、サイデング工事が完了しました!
これで積もっても大丈夫ですが、融雪工事があるので我慢してほしいです
足場は来週末あたりに撤去予定です。その後に融雪工事がはじまります。
年内完成に向けて職人さんと団結しながら工事を進めていきます。
㉑大工工事
2階は大工工事ほぼ完成、現在階段を設置しています。これから塗装工事、クロス工事となります。
1階も来週中頃完完了するそうです。ほぼ予定通り進んでいます。
2階へ続く階段です、幅が広く上りやすい階段ですね!
階段が2カ所ありますが、残りの1カ所棟梁2名が協力して造っています。
いい光景ですね、頼もしいですね!
㉒クロス工事
大工工事も終わり、仕上げ工事の入っています。

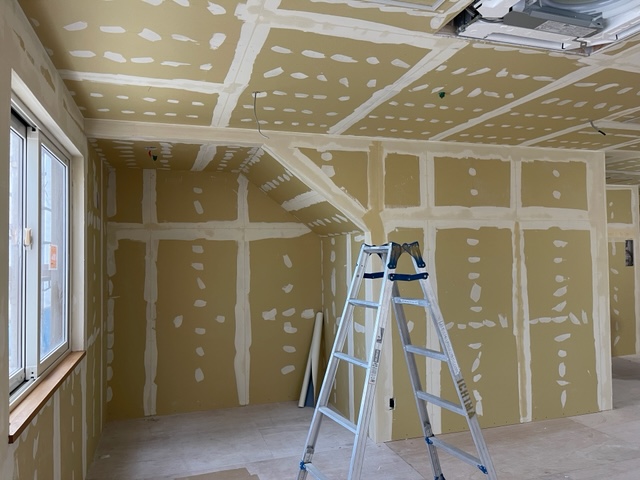

石膏ボードわを貼るためにビスを使います、少し凹みができるのでパテでならします
貼り合わせの個所も凹みがあるのでならします。
この作業は大事です、クロスを貼った後に、乾燥して凸凹が見えるので・・・
下処理が大事!
丁寧に仕上げています
㉓クロス工事
パテ処理がほぼ終了、週明けからクロス施工になります。
クロスも準備しています。筒状の物がクロスです!
今は石膏ボードの色ですが、クロスを貼ると雰囲気が変わります!
天井のエアコンも無事に取付完了です、一安心ですね
㉔クロス工事2階完成
クロス工事も工程通り進んでいます、2階壁、天井、床とクロスを貼り終えました。
石膏ボードからクロスを貼ると、お部屋も明るくなりました。
これからリハビリ器具、照明、その他機材が取付予定です
床はフローリング材に見えますが、実はクッションフロアです。お手入れも簡単です
ホワイトで統一されています。
㉕1階クロス工事
2階が終了して、1階も床(クッションフロア)を貼ると完了いたします
壁はほぼ終了しています、床のパテ処理も終わっています。
1階もホワイトで統一されています。クロス完了後トイレ、洗面化粧台などの取付作業が
はじまります。仕上げ工事になります。
㉖足場撤去~外構工事
季節も冬になり、気温も下がってきました。本体工事はほぼ予定通り進んでいますが
外工事、外構工事は雪、気温、雨と障がいが多いです・・・
本格的に雪が積もる前に融雪工事も終わらないといけません
まずは足場撤去、捨てコンクリート打設工事と急ピッチで進めます
掘削した後、鉄筋を組み、捨てコンクリート打設となります。
天候に恵まれて捨てコンクリート打設までは、雪、雨にあたっていません
運がいいですね、今後パイプ工事、仕上げコンクリート打設時まで天候が・・・
天候は変えられませんので、予報と工程を見ながら適切な日に施工します。
㉗外観
捨てコンクリート打設後、数日間養生期間があります、足場が取れて建物外観もお披露目です
素敵な感じに仕上がっています。
これから外部タイルなど貼ると更に素敵になります
㉘室内工事(完成まじか)
年内完成に向けて、室内工事が進められています。
床(クッションフロアー)も施工完了です。
フローリング材と見た目が変わりませんね、お手入れがしやすいので最近増えています。
木目も綺麗ですね
浴室もタイル施工が終わりました。広く、快適な空間ですね。
今後特浴層も設置されます。(仕上げ工事となります)
㉙室内清掃(最終仕上げです)
衛生器具取付も完了、エレベーターも設置完了しました
車いすの方も使用できる洗面化粧台設置完了
トイレも広く快適な空間となりました。使用している事がわかる工夫(電気)が点灯します。
細かい工夫が、他にも沢山あります。
エレベーターも設置完了しました
コロナの影響で、一時納入が・・・、メーカーさんの協力もあり無事に納入されました。
2021年もコロナの影響で、納期が未確定などトラブルもありました。
現在、2022年も価格高騰、納期未定な品物が多い状況ですが、なんとか年内完成出来て
良かったです。
トイレもメーカーによっては納期が遅れています・・・
30 機材もすべて揃いました
キッチンも無事に納入、取り付け完了しました
トイレ用の備品も揃い取り付け完了
車椅子用の洗面化粧台も納入、取り付け完了しました。
全て取り付け完了しました、コロナ禍で納期はかかりましたが、事前に手配していたので
工期通り完成する事ができました
31 完成しました
コロナ禍で完成までの期間・・・色々とありましたが、事故、感染、遅れもなく無事に施設工事完成いたしました。
まだ内部の備品までは取り付けされていませんが、OPEN前には全て完了します
一部納入されていました
リハビリ専用の機材です。
